- Die Eisenflechter bereiten die nächsten Wände vor. U.a. wird der Aufzugschacht im Zwischengebäude eine Etage weiter hochgezogen.
- Die Rohbauer haben heute sowohl am Bauteil C (Zwischengebäude) als auch am Bauteil B (Saunahaus) weiter betoniert. Beim Bauteil C bauen wir inzwischen auf der fünften Etage hinter dem bestehenden Hallenbad.
- Die Erdarbeiter haben heute mit ihren Baggern, Raupen und Walzen am Naturbadeteich gearbeitet. Dazu wurde ein 3-D-Modells des Teichs auf einem Chip in den Bagger eingespielt. Wir erleben also selbst bei den Erdarbeiten modernste Technik.
- Die Estrichbauer haben auf Ebene 5 im Bauteil A (Zimmer und Suiten) weitergearbeitet, nachdem sie Ende letzter Woche den Estrich auf Ebene 4 eingebracht haben.
- Die Heizungsbauer und Sanitärleute sind auf Ebene 8 in den Penthouse-Suiten tätig.
- Die Monteure der Fußbodenheizung haben ihre Arbeit im rückwärtigen Bereich von Ebene 5 fortgesetzt.
- Die Klima- und Lüftungsbauer haben heute auf Ebene vier in den Zimmern die Klimageräte an den Decken installiert.
- Gleich anschließend haben die Trockenbauer die Decke abgekoffert.
- Die Gipser erledigen Restarbeiten auf Ebene 6 bei den Familiensuiten.

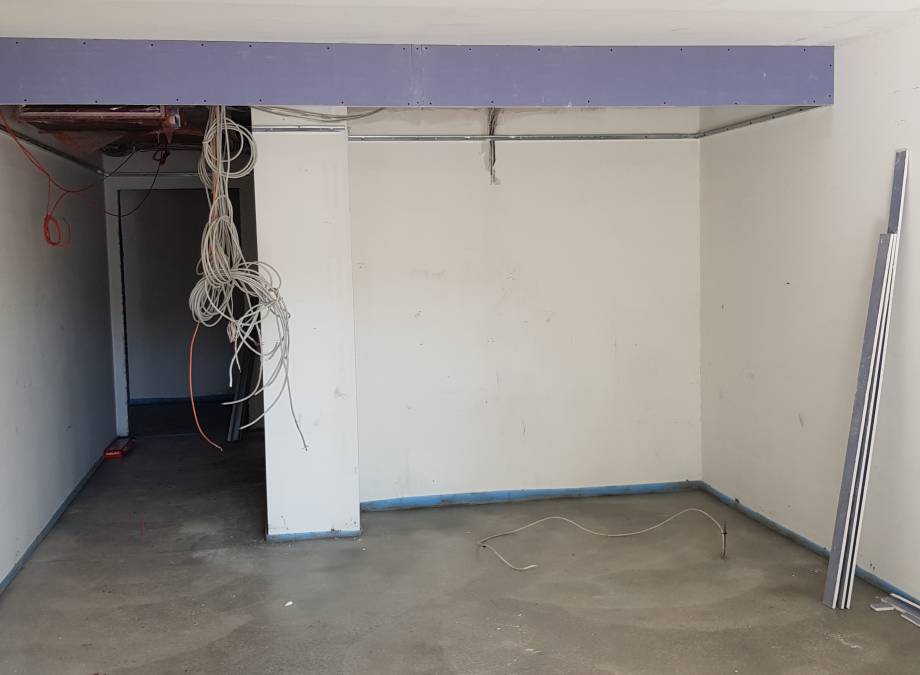

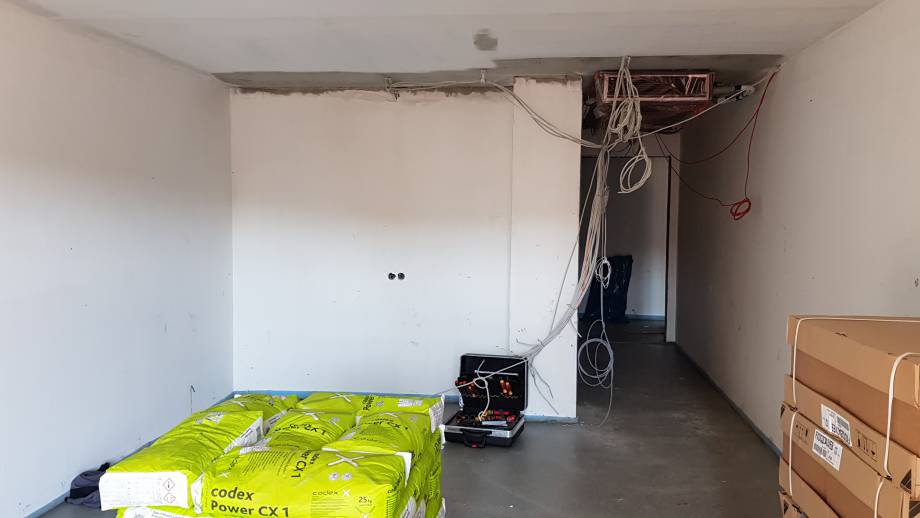

- Die Fliesenleger haben die ersten Paletten mit Fliesen auf die Baustelle geliefert bekommen.
- Unsere Verbandsgemeinewerke haben heute die Mulden von Fernwärme und Wasserleitung vor dem Zimmertrakt verschlossen.
- Die Dachdecker haben Balkone und Dachterrassen auf den Ebenen 7 und 8 abgedichtet.
- Die Elektrikern stehen in den Startlöchern, um in einer der nächsten Nächte die neue Trafostation in Betrieb zu nehmen.

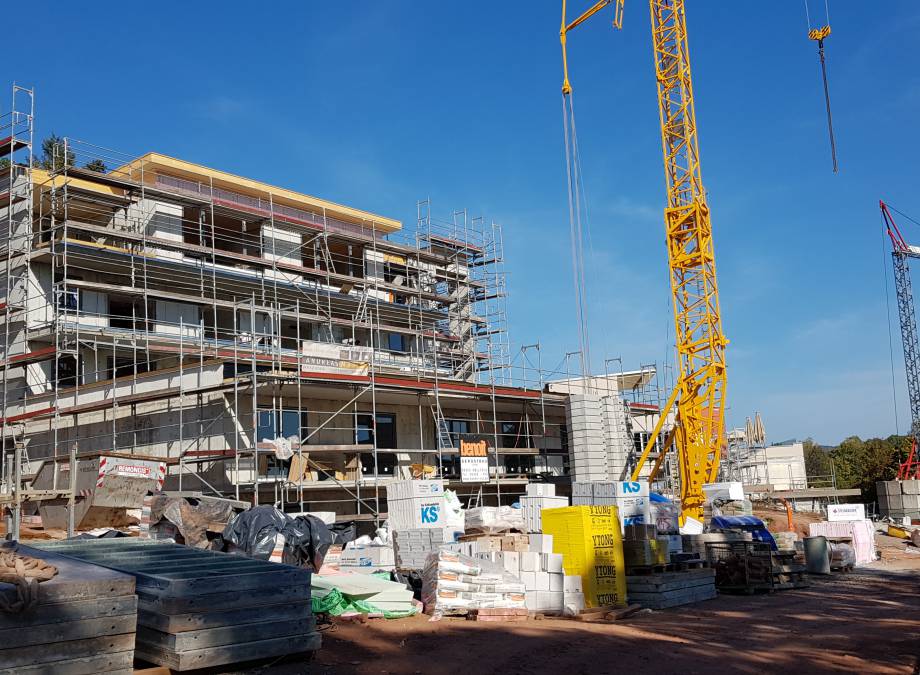

Von außen sieht es zwar noch wild aus. Aber innen tut sich enorm viel. Wir sind voller Zuversicht und Vorfreude auf die Fertigstellung Mitte Dezember 2018.
Kommentare unserer Leser: 84
